1
工程概況
遼寧省綏中山海同灣二期工程22~26 樓建筑面積182 000 m ,剪力墻結構,地下2 層、地上34 層,總高度為98 m。建筑平面設計不規則呈Y形,外形存在一定角度,并有較多窗井墻,墻體轉角也非常多,其造型效果見圖1。
2
施工技術特點
針對在墻板鋼筋插筋完成后止水鋼板焊接操作難、接縫處質量得不到保證、轉角處垂直焊縫受振動易產生裂縫等隱患,我們從工廠化、定型化加工生產中得到啟示,能否也將止水鋼板施工的大部分工序在地面上完成,形成定型化生產。
通過CAD軟件預先將止水鋼板按一定長度劃分好區段,將每個轉角都由整板彎折而成,避免在轉角處焊接,將所有焊接點都設置在平直處,并且盡可能減少基坑內的焊接作業。加工好的止水鋼板按圖紙尺寸加長2 cm,以便搭接,以保證防水效果。我們經過精心組織與準備,最終成功完成了止水鋼板整體定型快捷施工方法。
3
工藝流程及操作要點[1-4]
1)根據圖紙計算所需止水鋼板的數量。

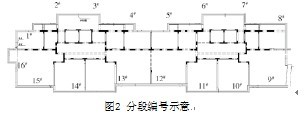

2)根據原設計圖紙中轉角位置尺寸,運用CAD軟件將止水鋼板二次設計并分段編號。為便于施工,每段整體鋼板長度控制在8~12 m。轉角以外預留出一定長度用來連接另一塊止水鋼板(圖2)。
3)從市場購買成品鋼板,每塊長4 m,用切板機切成工程所需的止水鋼板尺寸大小,兩邊折邊采用折彎?rùn)C(jī),由專業廠家折成所需角度。
4)將止水鋼板焊接成一定長度的整體,一般為8~12 m,并編號。焊接采用雙面對焊。

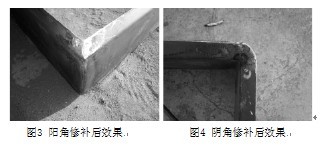

5)根據二次設計好的止水鋼板圖紙尺寸精確定出轉角位置,采用整板進行彎折。彎折方法:陽角部分用直角尺畫線,上、下2 個折邊部分用角磨機切開,陰角部位上、下折邊各切除45°角,折彎后正好對稱。把切好的材料用氧乙炔烤熱折彎。在陽角部分,折彎后將出現缺口,用陰角切除下來的鋼板進行補缺,必須保證折彎部分上、下折邊完整,焊接完成后打磨平整并涂刷防銹漆(圖3、圖4)。
6)在彎折過程中,為增加彎折處鋼板的穩定性,防止鋼板由于韌性而變形,保證加工尺寸的準確性,可采用2 根鋼筋焊接兩端進行加固。
7)所有止水鋼板整體定型加工好后,待基礎底板鋼筋綁扎好后,按圖紙編號采用塔吊吊運至相應位置進行組裝。
8)根據標高控制線和軸線調整好止水鋼板位置,每間隔2 m采用φ16~φ20 mm的鋼筋將止水鋼板焊接固定在底板附加鋼筋上,相鄰段的止水鋼板相交處采用雙面滿焊連接,焊接位置均設置在直線段,搭接長度為2 cm(圖5、圖6)。
9)止水鋼板安裝完成后,由專職質檢員進行檢查驗收,驗收合格后方可進行下一道工序施工。
4.社會效益與經濟效益
4.1 社會效益
1)采用此方法施工,不但有效地保證止水鋼板的防水質量,大大減少了該施工工序的質量通病的發生,同時加快了施工進度,節省人工消耗,降低了工程成本。
2)文明施工方面,由于所需材料簡單,施工條件要求不高,光污染少,文明施工、環境保護可控制性強。
4.2 經濟效益
1)采用此方法,經測算,每棟高層止水鋼板拼裝,每天施工人數平均為3 人,施工工期為2.5 d,比采用原方法,每天施工人數平均為4~5 人,施工工期6 d,提高工效50%以上,單棟樓節省人工16~22 工。
2)采用此方法施工,不但有效地保證了防水質量,同時也加快了施工進度,因而節省了人工消耗,降低了工程成本。
